お引渡しまでの流れ

お引渡しまでの流れ

コンテナハウスが完成するまで

コンテナハウスが完成するまで

お問い合わせ時から始まりコンテナハウス設置とお引渡しまでのステップをご紹介いたします。一般的なオーダーコンテナハウスの場合には、ご注文いただいてから設置まで概ね45日~60日程度の期間をいただいております。

Step1 お問い合わせ・ご相談

Created with Sketch.

まずはお電話もしくはメールにてお気軽にお問合せください。用途や大きさなどが具体的に決まっている場合にはその内容を、お悩みの場合にはご相談を承ります。オフィスやショップ、倉庫など目的はさまざまです。遠慮なくご連絡ください。

Step2 概略図・概算お見積書作成(7日程度)

Created with Sketch.

本体のみのご購入ではなく改造を加えたコンテナハウスの場合には、お聞きした内容を基にラフプランと概算のお見積書を作成いたします。

Step3 現地調査(7日程度)

Created with Sketch.

Step2を終えた段階で本格的に進める場合には私たちが設置場所(現地)へ出向き、搬入経路や敷地状況などの現地調査を実施いたします。同時に建築基準法などの法チェックも行うことで建築確認申請への対応方法なども検討いたします。

Step4 詳細お見積書作成(5日程度)

Created with Sketch.

Step3の現地調査結果を踏まえた詳細のお見積り提示と施工内容の確認をいたします。

Step5 ご契約(7日程度)

Created with Sketch.

お見積り内容をご確認いただき、図面内容とご希望内容、金額や工程などの基本条件に合意をいただいた上でご契約をいただきます。

Step6 詳細CAD図面作成(建築確認申請が必要な場合)(14日程度)

Created with Sketch.

当社にてコンテナの設計を行いメーカーによるCAD図面の作成を実施いたします。

Step7 コンテナ加工、改造(30日~45日)

Created with Sketch.

愛知県のコンテナヤードにて図面に基づいた加工や改造作業に入ります。

Step8 運搬、搬入設置、納品(1日~3日)

Created with Sketch.

お客様の敷地へ搬入し、コンテナハウスの設置、連結工事を行います。

Step9 内部造作、電気設備、内装工事(15日~30日)

Created with Sketch.

断熱、造作、電気配線、設備配管、内装工事を進めます。

Step10 完成・お引渡し

Created with Sketch.

工事が完了いたしましたら、お客様にご確認いただいた上で鍵のお引渡しとなります。

コンテナ設置から内部工程

パネル開口や窓開口、窓の取付け、錆止めや仕上げ塗装などコンテナ本体の加工は現地ではなく出荷前に加工場にて製作してお届けいたします。
現地に搬入し、本体設置後から内部の間仕切り壁や造作工事がスタートいたします。

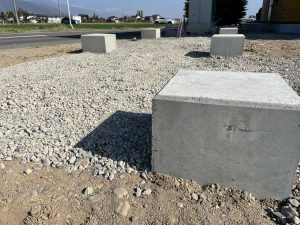

お客様のご要望や設置場所の状況等により独立基礎やコンクリート平板を土台にします。

お客様のご要望や設置場所の状況等により独立基礎やコンクリート平板を土台にします。

サイズに応じた車両により運搬と設置を行います。

サイズに応じた車両により運搬と設置を行います。

※20ftまでは設置場所の横付けが可能であればユニック車で行います。
※距離がある場合や40ftの場合には相応のクレーンを使用いたします。

設置位置の確認と水平レベルを確認し、スペーサーなどを用いて微調整を行いながら設置いたします。

設置位置の確認と水平レベルを確認し、スペーサーなどを用いて微調整を行いながら設置いたします。

設置が完了するとここから内部の工事がスタートいたします。

設置が完了するとここから内部の工事がスタートいたします。

壁下地の施工はコンテナ本体の壁の垂直を確認しながら施工いたします。

壁下地の施工はコンテナ本体の壁の垂直を確認しながら施工いたします。
※軽量鉄骨下地と木下地があり、ご予算やご要望により対応いたします。

床下地合板は24mmの合板を使用いたします。剛性も高く強度も心配ありません。

床下地合板は24mmの合板を使用いたします。剛性も高く強度も心配ありません。

お客様とのお打合せ内容に基づき電気配線工事を行います。

お客様とのお打合せ内容に基づき電気配線工事を行います。

設備配管工事がある場合にもこのタイミングで施工を行います。

設備配管工事がある場合にもこのタイミングで施工を行います。

壁、天井に断熱材を充填いたします。

壁、天井に断熱材を充填いたします。

※ご予算、ご要望に応じて発泡ウレタン断熱、スタイロフォーム、グラスウールなど。

細かな下地と丁寧な断熱施工を行い、しっかりとした現場確認も実施いたします。

細かな下地と丁寧な断熱施工を行い、しっかりとした現場確認も実施いたします。

断熱施工が終わると天井、壁の合板や石膏ボード張りの工程に移ります。

断熱施工が終わると天井、壁の合板や石膏ボード張りの工程に移ります。

窓枠や開口部には集成材などを使った枠を取付け、壁材との隙間などがないように工事を進めます。

窓枠や開口部には集成材などを使った枠を取付け、壁材との隙間などがないように工事を進めます。

床、壁、天井の仕上げとなりますが、クロスや板張り、塗り壁や塗装仕上げなど、事前に用途やご要望、またご予算を踏まえながらご一緒に打合せいたします。

床、壁、天井の仕上げとなりますが、クロスや板張り、塗り壁や塗装仕上げなど、事前に用途やご要望、またご予算を踏まえながらご一緒に打合せいたします。

画像は針葉樹合板張りの天井とOSB合板の壁、用途やイメージ、お客様のご要望に応じた仕上げ材選びも一緒に行います。

画像は針葉樹合板張りの天井とOSB合板の壁、用途やイメージ、お客様のご要望に応じた仕上げ材選びも一緒に行います。

Flow1

内装工事、照明器具などの器具付けが完了しクリーニングが終わると内部は完成となります。

Flow2

外部造作(デッキ、屋上テラス、看板など)がある場合には、工程を見ながら同時進行いたします。全ての工事が完了するとお引渡しとなります。
